《施工管理》

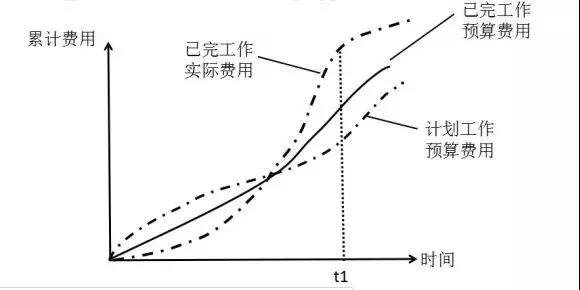

1.某工程赢得值曲线如下图,关于 t1时点成本和进度状态的说法,正确的是( )。



A. 费用节约、进度超前

B.费用超支、进度拖延

C.费用节约、进度拖延

D.费用超支、进度超前

【参考答案】D

【答案解析】赢得值法的四个评价指标:

(1)费用偏差=已完工作预算费用-已完工作实际费用 CV>0费用节支; CV<0费用超支

(2)进度偏差= 已完工作预算费用-计划工作预算费用 SV>0进度提前; SV<0进度延误

(3)费用绩效指数=已完工作预算费用/已完工作实际费用

CPI>1费用节支; CPI<1 费用超支

(4)进度绩效指数=已完工作预算费用/计划工作预算费用

SPI>1进度提前; SPI<1 进度延误



【考点来源】第二章第五节施工成本控制与施工成本分析。

2.根据九部委《标准施工招标文件》,关于承包人索赔期限的说法,正确的是( )。

 A.按照合同约定接收竣工付款证书后,仍有权提出在合同工程接收证书颁发前发生的索赔

B.按照合同约定接收竣工验收证书后,无权提出在合同工程接收证书颁发前发生的索赔

C.按照合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发后发生的索赔



D.按照合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发前发生的索赔

【参考答案】C

【答案解析】承包人提出索赔的期限:1.承包人按合同约定接受了竣工付款证书后,应被认为已 无权再提出在合同工程接收证书颁发前所发生的任何索赔。2.承包人按合同约定提交的最终 结清申请单中,只限于提出工程接收证书颁发后发生的索赔。提出索赔的期限自接受最终结 清证书时终止。



【考点来源】第六章第五节施工合同的索赔。

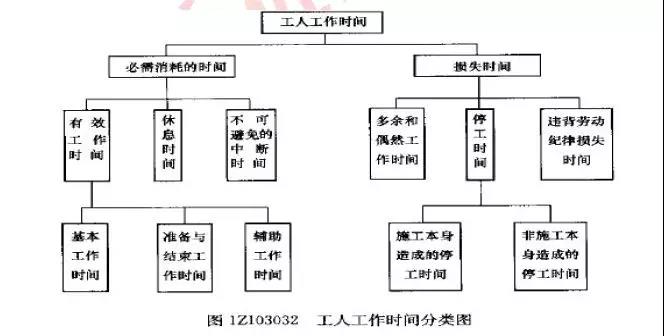

3.编制人工定额时,应计入定额时间的是( )。

A.擅自离开工作岗位的时间

B.辅助工作消耗的时间

C.工作时间内聊天的时间



D.工作面未准备好导致的停工时间

【参考答案】B

【答案解析】





【考点来源】第二章第二节建筑工程定额。

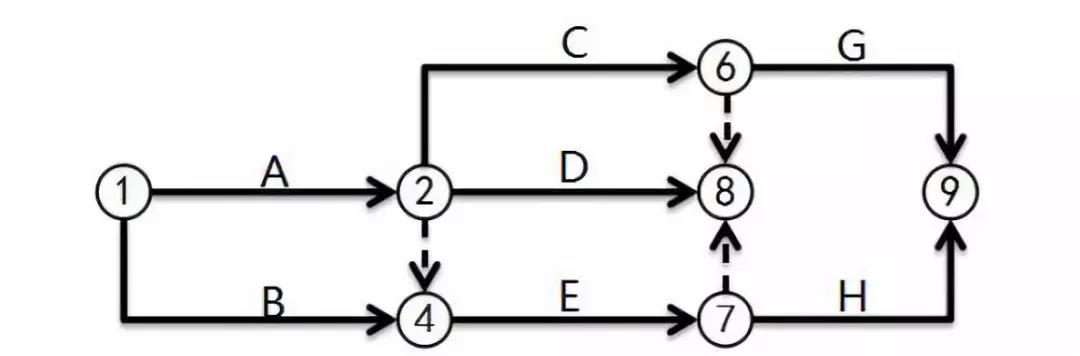

4.根据下表逻辑关系绘制的双代号网络图如下,存在的绘图错误是( )。

工作名称

A

B

C

D

E

G

H

紧前工作



A

A

A、B

C

E



 A.节点编号不对

B.逻辑关系不对

C.有多个起点节点

D.有多个终点节点

【参考答案】D

【答案解析】双代号网络图中应只有一个起点节点和一个终点节点节点。



【考点来源】第三章第三节施工进度计划的编制方法。

5.根据《生产安全事故应急预案管理办法》,施工单位应当制定本企业的应急预案演练计划, 每年至少组织现场处置方案演练( )次。

A.1

B.2

C.3



D.4

【参考答案】B

【答案解析】

应急预案管理

评审

专家及政府工作人员,有利害关系的回避

备案

1.地方安监局备案至同级人民政府和上一级安监部门

2.地方其他负有安全生产监督职责的部门备案至同级安监局

实施、演练

1.综合应急预案和专项应急预案,每年至少一次。

2.现场处置方案

每半年至少一次。

奖惩

1.有预案未备案:警告+三万元以下罚款 2.没有预案或预防措施:

业整顿+行政处罚



【考点来源】第五章第三节生产安全事故应急预案和事故处理。
